O czym należy pamiętać i co wykonać przed budową domu? Budowa własnego domu to marzenie wielu osób, ale zanim będzie można cieszyć się własną przestrzenią, trzeba przejść przez cały proces, który bywa czasochłonny. Ile dokładnie trwa budowa domu? Czas realizacji zależy od wielu czynników, w tym takich jak m.in.: wielkość domu i forma bryły, technologia budowy, dostępność materiałów oraz warunki atmosferyczne. W tym artykule dowiesz się, jakie są etapy budowy, jak długo trwają poszczególne prace oraz kiedy realnie można spodziewać się zakończenia budowy i przeprowadzki do nowego domu.
Planowanie czasu budowy - kluczowe znaczenie
Planowanie czasu budowy ma kluczowe znaczenie dla sukcesu całego przedsięwzięcia. Dokładne rozplanowanie poszczególnych etapów budowy pozwala uniknąć opóźnień, niepotrzebnych kosztów i stresu związanego z nieprzewidzianymi sytuacjami. Dobrze przemyślany harmonogram budowy, uwzględniający dostępność materiałów, ekip budowlanych oraz warunki pogodowe, pozwala na sprawną realizację projektu. Dzięki temu Inwestorzy mogą lepiej kontrolować postęp prac, a także realnie ocenić czas trwania budowy i moment, w którym będą mogli zamieszkać we własnym domu. W tym artykule powiemy, dlaczego właściwe planowanie budowy jest tak istotne i jakie kroki warto podjąć, aby cały proces przebiegł sprawnie oraz bez zbędnych opóźnień.
Czynniki wpływające na czas budowy
Czas budowy jest determinowany przez wiele czynników, które mogą znacząco wpłynąć na tempo realizacji inwestycji. Zrozumienie tych aspektów pozwala lepiej planować harmonogram prac i unikać nieprzewidzianych opóźnień.
Wybór projektu domu
Przed rozpoczęciem budowy domu niezbędne jest opracowanie właściwego planu działania. Jedną z pierwszych decyzji jest wybór projektu domu, która ma wpływ zarówno na przyszły komfort użytkowania, ale także na sam przebieg i czas trwania budowy. Wybrany gotowy projekt musi być odpowiedni do uwarunkowań lokalizacyjnych konkretnej działki i wymogów, które zawiera Miejscowy Plan Zagospodarowania Przestrzennego, a w przypadku jego braku decyzja o Warunkach Zabudowy. Ustalenia te warto wcześniej dokładnie przeanalizować, gdyż precyzują one możliwości zabudowy, mogą definiować różne parametry inwestycji w tym np. maksymalną wysokość budynku, liczbę kondygnacji, czy kąt nachylenia dachu. Wybór projektu należy także dostosować do oczekiwań przyszłych domowników, by w przyszłości dom był dla wszystkich komfortowym miejscem do życia.
Na etapie poszukiwań warto zwrócić uwagę na zakres opracowania dokumentacji projektowej, gdyż ma on istotne znaczenia dla procesu realizacji inwestycji. Dla Inwestora kompleksowe opracowanie projektu jest istotnym ułatwieniem podczas budowy. Posiadanie projektu, który obejmuje dokładnie rozplanowaną oraz szczegółowo opisaną część architektoniczną, konstrukcyjną i instalacyjną, przynosi wiele korzyści. Dysponując szczegółowo opracowaną i branżowo skoordynowaną dokumentacją, Inwestor może uniknąć błędów wynikających z braku doświadczenia oraz ryzyka podejmowania niewłaściwych decyzji. Na etapie budowy często brakuje już czasu na dokładne analizy i przemyślenia, dlatego korzystanie z profesjonalnie przygotowanej dokumentacji daje pewność, że wszystkie kluczowe kwestie zostały w niej w optymalny sposób rozwiązane. Już na etapie planowania budowy i wyboru projektu, warto zwrócić uwagę na tę kwestię, decydując się na kompletne opracowania przygotowane przez doświadczonych specjalistów. Decydując się na zakup gotowego projektu domu, który otrzymać można zazwyczaj „od ręki”, Inwestor może szybciej przystąpić do budowy, skracając proces przygotowawczy.
Uzyskanie pozwoleń i formalności
Rozpoczęcie budowy domu wymaga nie tylko wybrania odpowiedniego projektu, ale również uzyskania niezbędnych pozwoleń oraz dopełnienia wszelkich formalności. W przypadku gotowych projektów domów konieczna jest ich adaptacja. Adaptacja to dostosowanie gotowego projektu domu do konkretnej działki, do jej położenia względem stron świata, ewentualnych spadków, nośności gruntu, stref obciążeń śniegiem i wiatrem, stref przemarzania gruntu oraz wysokości wód gruntowych. W ramach tej procedury sporządzany jest także projekt zagospodarowania działki lub terenu. Opracowanie to wykonane jest na mapie do celów projektowych i obejmuje m.in. dokładne usytuowanie projektowanego budynku, w stosunku do granic działki i innych elementów uzbrojenia. Na etapie adaptacji możliwe jest też wprowadzenie niewielkich, standardowych zmian w projekcie.
Kolejnym krokiem jest złożenie kompletnej dokumentacji do odpowiedniego, właściwego ze względu na lokalizację działki, starostwa powiatowego lub urzędu miasta na prawach powiatu. Urząd ma maksymalnie 65 dni na wydanie decyzji o pozwoleniu na budowę. Od decyzji o pozwoleniu na budowę można złożyć odwołanie. Termin jego złożenia to 14 dni od dnia doręczenia decyzji. Jeżeli strony postępowania nie złożą odwołania, decyzja staje się prawomocna. Prawomocna decyzja nie uprawnia jednak do rozpoczęcia budowy domu. Zamyka etap procesu inwestycyjnego w starostwie powiatowym. Ten ważny dokument stanowi podstawę do przygotowania zgłoszenia rozpoczęcia budowy w Powiatowym Inspektoracie Nadzoru Budowlanego.
Dla niektórych budynków, jak domy o powierzchni zabudowy do 70 m² czy niektóre domki letniskowe, możliwa jest procedura zgłoszenia, która jest prostsza i szybsza, ponieważ nie wymaga uzyskania pozwolenia na budowę. W przypadku budynków do 70 m2 powierzchni zabudowy można z niej skorzystać pod warunkiem, że są to wolno stojące budynki jednorodzinne, nie więcej niż dwukondygnacyjne, których obszar oddziaływania mieści się w całości na działce, na której zostały zaprojektowane, a jednocześnie ich budowa jest prowadzona w celu zaspokojenia własnych potrzeb mieszkaniowych Inwestora. W takim przypadku wraz ze zgłoszeniem należy podać termin rozpoczęcia robót budowlanych. Inwestor jest także zobowiązany załączyć oświadczenie, że inwestycja służy zaspokojeniu jego własnych potrzeb mieszkaniowych oraz że bierze na siebie odpowiedzialność za kierowanie budową, w sytuacji, gdy nie ustanowi kierownika budowy. W przypadku budowy domów o powierzchni zabudowy do 70 m² nie ma obowiązku wyznaczania kierownika budowy ani prowadzenia dziennika budowy.
Zgłoszenie wraz z dołączoną dokumentacją nie podlega sprawdzeniu przez pracowników starostwa. Zgłoszenie poddane jest kontroli jedynie w zakresie spełnienia wszystkich warunków uprawniających do skorzystania ze specjalnego trybu zgłoszenia, są to kompletność i poprawność dołączonych oświadczeń, a przede wszystkim prawidłowość wyznaczenia zasięgu oddziaływania inwestycji, sprawdzenie, czy faktycznie zamyka się na terenie działki objętej zgłoszeniem.
Złożenie zgłoszenia budowy domu o powierzchni zabudowy do 70m², z kompletnymi załącznikami i dokumentacją projektową pozwala na rozpoczęcie prac budowlanych.
Wybór technologii budowlanej
Wybór technologii budowlanej ma istotny wpływ na wiele aspektów realizacji inwestycji, w tym na czas budowy oraz trwałość budynku. Inwestor musi podjąć decyzję dotyczącą technologii na etapie planowania, uwzględniając zarówno swoje preferencje, jak i specyfikę projektu. Technologia murowana, choć bardziej czasochłonna niż na przykład technologia szkieletowa drewniana, pozostaje najczęściej wybieraną przez Inwestorów. Oferuje wiele korzyści, w tym szeroki wybór materiałów budowlanych, a murowane ściany dwuwarstwowe wykazują korzystny współczynnik przenikania ciepła, co przekłada się na efektywność energetyczną budynku. Konstrukcje murowane są solidne i wytrzymałe, a także zapewniają lepszą izolację akustyczną.
Ważną zaletą technologii murowanej jest możliwość elastycznego kształtowania przestrzeni, zarówno wewnątrz budynku, jak i na zewnątrz, co pozwala na realizację różnorodnych projektów architektonicznych. Proces budowy w tej technologii, choć dłuższy, gwarantuje solidność wykonania. Na przykład, czas budowy stanu surowego otwartego, obejmujący murowanie ścian nośnych i budowę więźby dachowej, wynosi około 10 tygodni. Natomiast doprowadzenie do stanu surowego zamkniętego, obejmującego montaż okien, drzwi oraz pokrycia dachowego, wymaga kilku dodatkowych tygodni pracy. Wybór tej technologii ma zatem bezpośredni wpływ na harmonogram prac, ale daje pewność, że budynek będzie trwały i funkcjonalny przez wiele lat.
Warunki atmosferyczne
Warunki atmosferyczne mogą znacząco wpłynąć na czas trwania budowy domu, a ważnym czynnikiem jest moment rozpoczęcia robót - konkretnie pora roku. Do tego terminu należy odpowiednio dostosować harmonogram budowy domu, czyli kalendarz budowy domy, w którym szczegółowo będzie rozpisany podział prac, odpowiadający kolejnym etapom budowy domu: stan zerowy, stan surowy otwarty, stan surowy zamknięty, aż po końcowe oddanie budynku do użytkowania. Przy planowaniu prac budowlanych należy uwzględnić konieczność zachowania odpowiednich przerw technologicznych pomiędzy kolejnymi etapami. W popularnej wśród Inwestorów technologii murowanej niektóre prace budowlane nie mogą być realizowane przy skrajnych temperaturach – ani zbyt niskich, ani zbyt wysokich, dlatego moment rozpoczęcia budowy i warunki atmosferyczne determinują również przebieg i czas trwania poszczególnych etapów prac. Dobrym okresem na start budowy jest wczesna wiosna, kiedy warunki pogodowe stają się stabilne, temperatura sprzyja pracom budowlanym, ponadto w perspektywie zbliżają się ciepłe miesiące na ich kontynuację prac. Przy takim harmonogramie stan surowy zamknięty można zakończyć przed nadejściem zimy, co umożliwi kontynuowanie prac wewnątrz budynku. Wykonanie tynków i wylewek najlepiej zaplanować przed pierwszymi mrozami, a jeśli to niemożliwe – odłożyć na wiosnę. Prace wykończeniowe można zazwyczaj zakończyć w ciągu kilku miesięcy.
Dostępność materiałów i ekip budowlanych
Dostępność materiałów budowlanych i ekip wykonawczych to ważny aspekt, który może mieć wpływ na płynność realizacji budowy domu. Przy odpowiednim planowaniu, można jednak zminimalizować ryzyko ewentualnych opóźnień. Ważne jest, aby Inwestor, jeszcze na etapie przygotowania inwestycji, zadbał o wczesne zamówienie kluczowych materiałów budowlanych oraz rezerwację ekip budowlanych. Dzięki temu proces budowy przebiega zgodnie z harmonogramem, a ewentualne zmiany na rynku budowlanym mają mniejszy wpływ na realizację inwestycji.
Warto również podkreślić, że rynek materiałów i usług budowlanych oferuje coraz więcej rozwiązań, co pozwala na elastyczne dopasowanie dostaw oraz wykonawców do konkretnych etapów prac. Planowanie z wyprzedzeniem, w połączeniu z dobrym zarządzaniem procesem, gwarantuje płynny przebieg budowy, bez stresu i niepotrzebnych przerw w realizacji inwestycji.
Poszczególne etapy budowy domu, od stanu surowego otwartego przez stan surowy zamknięty, aż po prace wykończeniowe, muszą być dobrze skoordynowane. Przy optymalnym planowaniu, czas budowy domu jednorodzinnego może zamknąć się w przedziale od kilku miesięcy do roku, w zależności od wielkości budynku i złożoności jego formy, liczby kondygnacji, technologii budowlanej oraz dostępności materiałów i ekip budowlanych.
Etapy budowy domu
Budowa domu składa się z kilku etapów: przygotowania działki i fundamentów, stanu surowego otwartego, stanu surowego zamkniętego, montażu instalacji wewnętrznych, prac wykończeniowych, aż po odbiory techniczne i formalności. Poniżej opis każdego z nich.

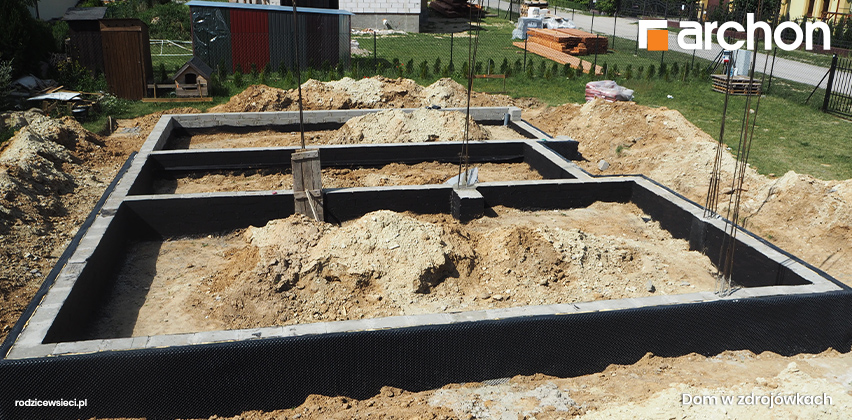

Przygotowanie działki i fundamenty
Pierwszym krokiem po uzyskaniu pozwolenia na budowę jest przygotowanie terenu. Rozpoczęcie budowy zaczyna się wraz z chwilą podjęcia prac przygotowawczych terenu budowy, którymi są: wytyczenie budynku przez geodetę; wykonanie niwelacji terenu, zagospodarowanie terenu budowy wraz z budową tymczasowych obiektów; wykonanie przyłączy do sieci infrastruktury technicznej na potrzeby budowy.
W tym miejscu należy pamiętać, że zagospodarowanie działki, nie tylko usytuowanie budynku, ale i zakres niwelacji, kształt i wielkość skarp jest opracowana, w objętym zgłoszeniem lub pozwoleniem na budowę, projekcie zagospodarowania działki lub terenu. Zmiana w tym zakresie wymaga wpisu do dziennika budowy.
W ramach niwelacji następuje wyrównanie terenu, usunięcie nadmiaru gleby i przygotowanie wykopów pod fundamenty. Po wykonaniu wykopów następuje wylanie chudego betonu oraz rozłożenie zbrojenia fundamentów. Ostatecznie fundamenty zostają wylane, a na nich układa się izolację przeciwwilgociową i termiczną, co zabezpiecza budynek przed wnikaniem wilgoci i stratami ciepła.
Stan surowy otwarty

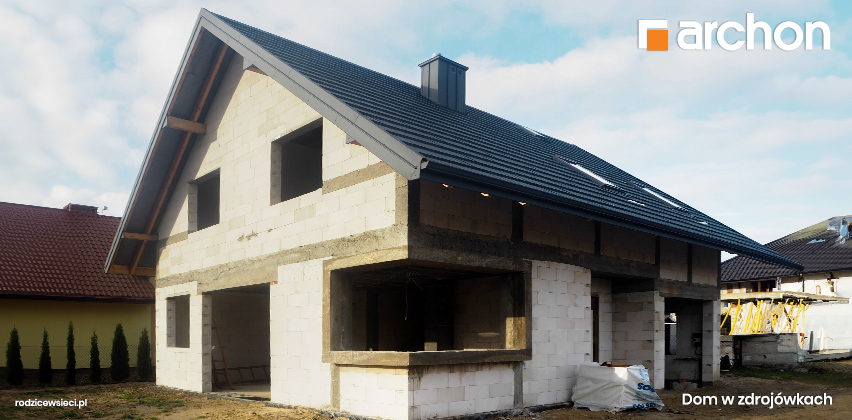

W tej fazie budowane są ściany nośne, stropy i konstrukcja więźby dachowej wraz z jej przykryciem, czyli cała konstrukcja budynku. Ściany mogą być murowane z bloczków betonowych, pustaków ceramicznych lub innych materiałów, w zależności od wybranej technologii. Zamknięcie tego etapu budowy daje możliwość wykonania ścian działowych, które podzielą przestrzeń domu na zaprojektowane pomieszczenia użytkowe. Jeżeli projekt przewiduje kominy wentylacyjne lub dymowe, budowane one są równocześnie z elementami konstrukcyjnymi i więźbą dachową. Na zakończenie tego etapu dom osiąga swój pełny kształt, ale pozostaje otwarty, ponieważ nie są jeszcze zamontowane okna ani drzwi.
Stan surowy zamknięty

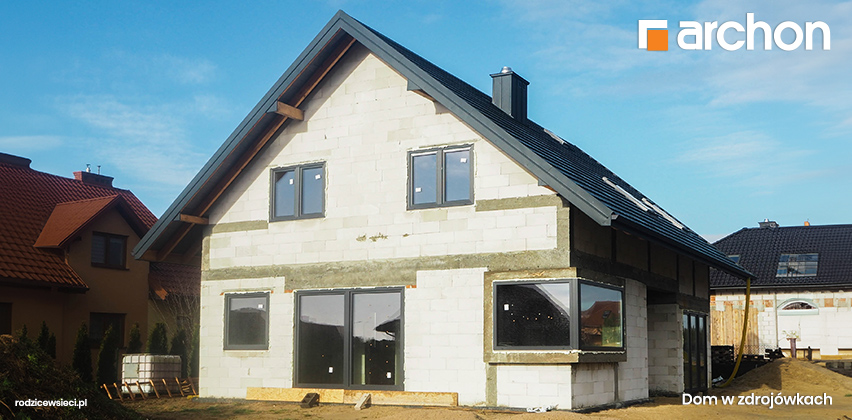

W tej fazie budynek zostaje "zamknięty" poprzez montaż okien, drzwi zewnętrznych oraz pokrycia dachowego, co zabezpiecza wnętrze przed czynnikami atmosferycznymi. W zależności od projektu pokrycie dachu może być wykonane z dachówki ceramicznej, betonowej, blachy czy innych materiałów. Zamknięcie budynku pozwala na rozpoczęcie prac wewnętrznych niezależnie od warunków pogodowych.
Instalacje wewnętrzne
Ten etap jest kluczowy dla funkcjonowania domu. Montuje się instalacje elektryczne, które obejmują prowadzenie przewodów, montaż gniazdek, włączników oraz tablicy rozdzielczej. Następnie montuje się instalacje wodno-kanalizacyjne, prowadząc rury do kuchni, łazienek oraz innych pomieszczeń wymagających dopływu wody. Montowane są systemy grzewcze – mogą to być klasyczne grzejniki, ogrzewanie podłogowe czy systemy wykorzystujące odnawialne źródła energii, jak pompy ciepła. Ważne jest, aby wszystkie te instalacje były precyzyjnie wykonane i zatwierdzone przez specjalistów.
Prace wykończeniowe
To jeden z najbardziej czasochłonnych etapów budowy domu, ale również ten, który nadaje mu ostateczny wygląd. Rozpoczyna się od tynkowania ścian wewnętrznych, a następnie układania podłóg – w tym glazury, terakoty, paneli lub parkietu, w zależności od preferencji. Montowane są schody, parapety, balustrady, a także wykańczane są łazienki i kuchnie. Malowanie ścian oraz montaż oświetlenia stanowią końcowy akcent prac wykończeniowych. W tym momencie dom staje się w pełni funkcjonalny i przygotowany do zamieszkania.
Odbiory techniczne i formalne
Po zakończeniu wszystkich prac budowlanych następuje etap odbiorów technicznych. Specjaliści odpowiednich branż sprawdzają poprawność wykonania instalacji elektrycznych, wodno-kanalizacyjnych oraz grzewczych, wydając właściwe protokoły. Za zgodność budowy z projektem i przepisami budowlanymi i wydanie w tym zakresie oświadczenia, odpowiada kierownik budowy lub Inwestor w przypadku budowy domu o powierzchni zabudowy do 70 m2 na zgłoszenie. Po przeprowadzeniu niezbędnych kontroli oraz odbiorów, wykonaniu mapy inwentaryzacji powykonawczej (powinna być zgodna z projektem zagospodarowania działki objętym pozwoleniem lub zgłoszeniem), zamknięciem wpisów w dzienniku budowy, Inwestor może zgłosić zakończenie budowy.
Na czym polega formalne zakończenie budowy? Po zakończeniu budowy domu, Inwestor ma obowiązek zgłoszenia zakończenia budowy do odpowiedniego organu nadzoru budowlanego, czyli do Powiatowego Inspektoratu Nadzoru Budowlanego (PINB). Oto kluczowe terminy i zasady związane z tym procesem:
1. Zgłoszenie zakończenia budowy: Zgłoszenie powinno być dokonane bezpośrednio po zakończeniu wszystkich robót budowlanych. Nie ma ustawowego terminu maksymalnego, w jakim należy to zrobić, ale dopiero po dokonaniu zgłoszenia i uzyskaniu zgody można legalnie użytkować dom.
2. Oczekiwanie na decyzję: Po złożeniu zgłoszenia, organ nadzoru budowlanego ma 21 dni na wniesienie sprzeciwu w formie decyzji. Jeśli w tym czasie urząd nie zgłosi żadnych zastrzeżeń (tzw. milcząca zgoda), można rozpocząć użytkowanie budynku.
3. Obowiązek uzyskania pozwolenia na użytkowanie: W niektórych przypadkach, zamiast zgłoszenia zakończenia budowy, konieczne jest uzyskanie formalnego pozwolenia na użytkowanie. Dotyczy to m.in. budynków o specjalnym przeznaczeniu lub obiektów użyteczności publicznej. W takim przypadku inspektor nadzoru budowlanego dokonuje odbioru budynku. Na wydanie pozwolenia na użytkowanie inspektorat ma również 21 dni.
4. Dokumenty wymagane do zgłoszenia zakończenia budowy: Do zgłoszenia zakończenia budowy należy dołączyć komplet dokumentów, takich jak:
- dziennik budowy,
- oświadczenie kierownika budowy o zgodności wykonania robót z projektem i przepisami,
- protokoły odbioru przyłączy,
- inne wymagane protokoły (np. instalacji elektrycznej, wodno-kanalizacyjnej),
- dokumentację geodezyjną powykonawczą.
Po prawidłowym zgłoszeniu i braku sprzeciwu ze strony organu Inwestor może legalnie korzystać z budynku.
Szczegółowy harmonogram budowy
Szczegółowy harmonogram budowy jest niezwykle istotnym narzędziem dla Inwestora, ponieważ umożliwia sprawne zarządzanie procesem realizacji inwestycji. Jak powinien wyglądać i co zawierać?
Orientacyjne terminy dla poszczególnych etapów
Harmonogram budowy domu jest kluczowy dla sprawnej realizacji inwestycji. Orientacyjne terminy dla poszczególnych etapów zależą od wielu czynników, takich jak technologia budowy, warunki pogodowe oraz dostępność materiałów i ekip budowlanych. Przy budowie domu jednorodzinnego w technologii murowanej można założyć ogólnie następujące ramy czasowe:
Przygotowanie terenu i fundamenty: Ten etap zwykle trwa od 2 do 6 tygodni. Obejmuje wytyczenie placu budowy, wykonanie wykopów, wylewanie fundamentów oraz prace związane z izolacją przeciwwilgociową.
Stan surowy otwarty: Wznoszenie ścian zewnętrznych, ścian nośnych, oraz więźby dachowej może zająć od 10 do 16 tygodni. Czas ten może się wydłużyć, jeśli projekt zakłada skomplikowaną konstrukcję lub wyjątkowo duże budynki.
Stan surowy zamknięty: Montaż okien, drzwi, oraz pokrycia dachowego zazwyczaj trwa od 6 do 10 tygodni.
Prace wykończeniowe: Wykończenie wnętrz, instalacje elektryczne i wodno-kanalizacyjne, oraz ocieplenie elewacji to prace, które mogą trwać od kilku miesięcy do nawet roku, w zależności od stopnia skomplikowania i wybranych materiałów.
Przykładowy harmonogram budowy

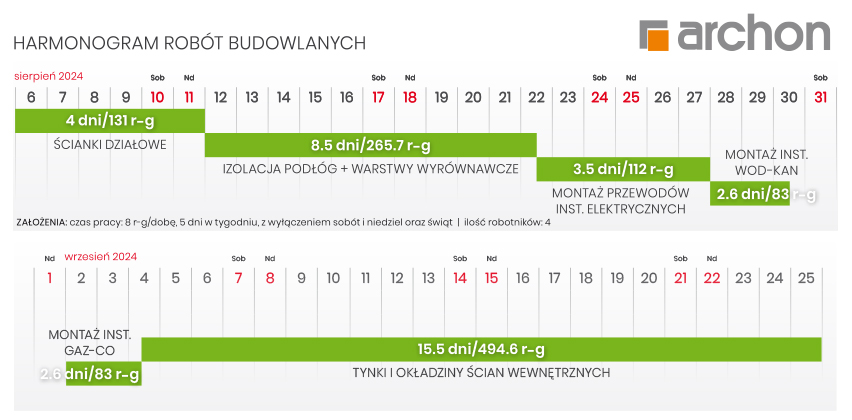

Harmonogram budowy powinien uwzględniać wszystkie powyższe etapy, a także zawierać rezerwę czasową na nieprzewidziane opóźnienia. Oto uproszczony przykład harmonogramu:
Tydzień 1-2: Wytyczenie działki, przygotowanie terenu.
Tydzień 3-6: Roboty ziemne i wylewanie fundamentów.
Tydzień 7-12: Wznoszenie ścian zewnętrznych i nośnych, budowa stropu.
Tydzień 13-18: Montaż więźby dachowej, instalacja pokrycia dachowego.
Tydzień 19-22: Montaż okien i drzwi, ocieplenie dachu.
Tydzień 23-40: Prace wykończeniowe wewnątrz budynku, instalacje.
Harmonogram ten jest orientacyjny i może być modyfikowany w zależności od indywidualnych potrzeb Inwestora oraz warunków zewnętrznych.
Porady praktyczne
Poniżej odpowiadamy na najczęściej pojawiające się pytania od Inwestorów, planujących budowę domu.
Jak przyspieszyć budowę?
Aby przyspieszyć budowę domu i zminimalizować ewentualne opóźnienia, warto wziąć pod uwagę kilka kluczowych czynników:
1. Gotowy projekt domu: Wybór gotowego projektu dostępnego "od ręki", takiego jak projekty oferowane przez ARCHON+, to pierwszy krok do przyspieszenia inwestycji. Dzięki gotowym projektom Inwestor oszczędza czas, ponieważ unika długiego procesu tworzenia projektu od podstaw. Dodatkowo, projekty ARCHON+ charakteryzują się wysoką jakością dokumentacji, co ułatwia proces budowy i zmniejsza ryzyko błędów na etapie realizacji.
2. Odpowiednie przygotowanie i planowanie budowy: Szczegółowy plan działania to klucz do sprawnej realizacji. Planowanie prac w odpowiedniej kolejności, w tym załatwianie formalności, przygotowanie terenu i harmonogram prac budowlanych, pozwala na unikanie przestojów. Dokładne zaplanowanie każdego etapu, od fundamentów po wykończenie, usprawnia cały proces i umożliwia Inwestorowi kontrolę nad postępami.
3. Właściwe oszacowanie kosztów: Dokładna analiza kosztów i realistyczna ocena możliwości finansowych to klucz do płynnej budowy. Skorzystanie z kosztorysów oferowanych przez ARCHON+, które bazują na aktualnych stawkach krajowych Sekocenbud, pozwala na precyzyjne oszacowanie rzeczywistego poziomu cen materiałów i usług. Skrócone zestawienia z kosztorysów szczegółowych do projektów ARCHON+ są prezentowane na stronach produktowych, dzięki czemu już na etapie planowania inwestycji można dostosować wybór projektu do założonego budżetu.
4. Profesjonalny nadzór na budowie: Na etapie realizacji inwestycji warto zatrudnić doświadczonego kierownika budowy, który zadba o staranne wykonanie robót. Uniknięcie błędów i poprawek, które mogą wydłużać czas budowy, zależy w dużej mierze także od jakości nadzoru. Staranność wykonania prac oraz wykorzystanie nowoczesnych technologii w tradycyjnej budowie również pozwala na przyspieszenie realizacji bez uszczerbku na jakości.
Zastosowanie tych kroków pozwala na skrócenie czasu budowy, minimalizację ryzyka opóźnień i sprawną realizację inwestycji, co w efekcie umożliwia szybsze zakończenie prac i wprowadzenie się do nowego domu.
Wybór wykonawców i materiałów
Wybór wykonawców i materiałów budowlanych to bardzo ważne decyzje w procesie budowy domu, mają kluczowy wpływ na jakość, trwałość oraz terminowość realizacji inwestycji. Oto kilka wskazówek, jak najlepiej podejść do tego zadania:
1. Wybór wykonawców
Rekomendacje i opinie: Szukając wykonawców, warto zacząć od sprawdzenia rekomendacji i opinii innych Inwestorów. Można skorzystać z poleceń znajomych lub sprawdzić recenzje w internecie. Solidne referencje są pomoce w znalezieniu firmy o sprawdzonej jakości usług.
Doświadczenie i portfolio: Warto wybrać wykonawców z odpowiednim doświadczeniem, którzy mogą przedstawić swoje portfolio wcześniejszych realizacji. Dzięki temu można ocenić, czy styl i jakość pracy odpowiadają naszym oczekiwaniom.
Dokładna umowa: Zawsze warto zawrzeć szczegółową umowę, która precyzuje zakres prac, terminy, koszty oraz ewentualne kary umowne za opóźnienia lub nieprawidłowości. To zapewnia ochronę interesów Inwestora i eliminuje ryzyko nieporozumień.
2. Wybór materiałów budowlanych
Jakość vs. cena: Należy pamiętać, że wybór najtańszych materiałów nie zawsze jest najlepszym rozwiązaniem. Warto inwestować w wysokiej jakości materiały, które zapewnią odpowiednią trwałość budynku i zmniejszą koszty eksploatacji w przyszłości. Wybrane materiały powinny charakteryzować się parametrami, które nie są gorsze niż te wskazane w projekcie. Dobrze jest porównać różne opcje i skonsultować się z kierownikiem budowy lub projektantem.
Wydajność energetyczna: Przy wyborze materiałów, zwłaszcza na izolację i ściany, warto zwrócić uwagę na ich parametry termoizolacyjne. Dobre materiały izolacyjne pozwolą obniżyć koszty ogrzewania i klimatyzacji, co ma długoterminowy wpływ na komfort użytkowania domu i jego koszty utrzymania.
Dostępność: Warto uwzględnić także dostępność materiałów, aby uniknąć przestojów na budowie związanych z opóźnieniami w dostawach. Materiały powszechnie dostępne są zwykle dostarczane szybciej, co pozwala utrzymać tempo budowy.
3. Współpraca z kierownikiem budowy
Kierownik budowy pełni kluczową funkcję w koordynowaniu pracy wykonawców i pilnowaniu jakości użytych materiałów. Współpraca z doświadczonym kierownikiem może pomóc w wyborze odpowiednich materiałów i firm wykonawczych, zapewniając, że cała inwestycja zostanie przeprowadzona zgodnie z planem.
Wybór odpowiednich wykonawców i materiałów ma wpływ na tempo, jakość i koszt budowy, dlatego warto poświęcić czas na staranne podejmowanie decyzji w tym zakresie, aby uniknąć późniejszych problemów i dodatkowych wydatków.
Kontrola jakości i postępu prac
Regularna kontrola jakości i postępu prac na budowie jest niezbędna, aby uniknąć problemów i opóźnień. Kierownik budowy powinien systematycznie sprawdzać zgodność prac z projektem budowlanym oraz prowadzić dziennik budowy, w którym odnotowuje się wszystkie istotne zdarzenia na placu budowy. Regularne odbiory poszczególnych etapów budowy pozwalają na wczesne wykrycie ewentualnych nieprawidłowości, co umożliwia ich szybką naprawę bez konieczności ingerencji w już zakończone prace.
Kluczowe punkty do zapamiętania - podsumowanie
Aby budowa domu przebiegła sprawnie i bez opóźnień, istotne jest kilka kluczowych elementów. Po pierwsze, wybór sprawdzonego gotowego projektu domu, takiego jak projekty ARCHON+, pozwala znacząco przyspieszyć start inwestycji, ponieważ eliminuje czasochłonny proces tworzenia projektu od podstaw. Ważnym aspektem jest także szczegółowe planowanie, które uwzględnia wszystkie etapy budowy, w tym formalności i uzyskanie pozwoleń. Precyzyjne oszacowanie kosztów z pomocą kosztorysów bazujących na aktualnych stawkach krajowych (jak te z ARCHON+) pozwala uniknąć nieprzewidzianych wydatków i lepiej zarządzać budżetem.
Zatrudnienie doświadczonego kierownika budowy i ekip wykonawczych jest kluczowe dla wysokiej jakości realizacji inwestycji. Profesjonalny nadzór nad budową pomaga uniknąć błędów i poprawek, co przekłada się na oszczędność czasu. Wykorzystanie nowoczesnych technologii w tradycyjnej budowie, takich jak energooszczędne materiały czy innowacyjne rozwiązania instalacyjne, może przyspieszyć prace i jednocześnie zapewnić lepszą jakość budynku.
Regularna kontrola postępu prac, prowadzona przez kierownika budowy, oraz odpowiednie zarządzanie dostawami materiałów są kluczowe, aby zachować płynność budowy i uniknąć przestojów. Niezwykle ważne jest, aby na bieżąco monitorować zgodność prac z projektem, warto zaglądać do dziennika budowy, co umożliwia wczesne wykrycie nieprawidłowości i ich szybkie usunięcie.
Dzięki dobrze przemyślanemu planowaniu, profesjonalnemu nadzorowi oraz odpowiednim materiałom i ekipom, budowa domu może przebiec sprawnie i zgodnie z harmonogramem, co przyspiesza moment przeprowadzki do wymarzonego domu.
